Монтаж водозаборного оголовка подо льдом на озере Большой Вудьявр
Монтаж водозаборного оголовка для ГОК «ФосАгро» на озере Большой Вудьявр под Кировском. Работы вели преимущественно подо льдом: через майну водолазы опустили и закрепили на дне новый оголовок и состыковали его с трубопроводом.
67.620° с.ш., 33.670° в.д.

- Объект
- озеро Большой Вудьявр, Кировск, Мурманская область
- Заказчик
- ГОК «ФосАгро»
- Задача
- монтаж нового водозаборного оголовка и стыковка с трубопроводом
- Условия
- зимний период, работы подо льдом через майну
Задача
Водозабор — критическая инфраструктура горно-обогатительного производства: от его исправности зависит водоснабжение технологических процессов. На озере Большой Вудьявр под Кировском требовалось установить новый водозаборный оголовок — опустить конструкцию на дно, закрепить её и состыковать с трубопроводом.
Особенность проекта в том, что работы пришлись на зимний период. Ждать открытой воды означало остановить проект на месяцы, поэтому монтаж выполнили прямо подо льдом — через майну.
Почему зимний монтаж — это не компромисс, а преимущество
Работа со льда часто пугает заказчиков, но для водолазной станции прочный ледовый покров — это готовая рабочая платформа прямо над точкой монтажа. Не нужны плавкран и якорные стоянки, нет волнения и качки, точка спуска находится строго над объектом. Плата за это — суровые условия на поверхности: полярные морозы, ветер, короткий световой день. Эти риски закрывает организация площадки.
Ход работ
- 1

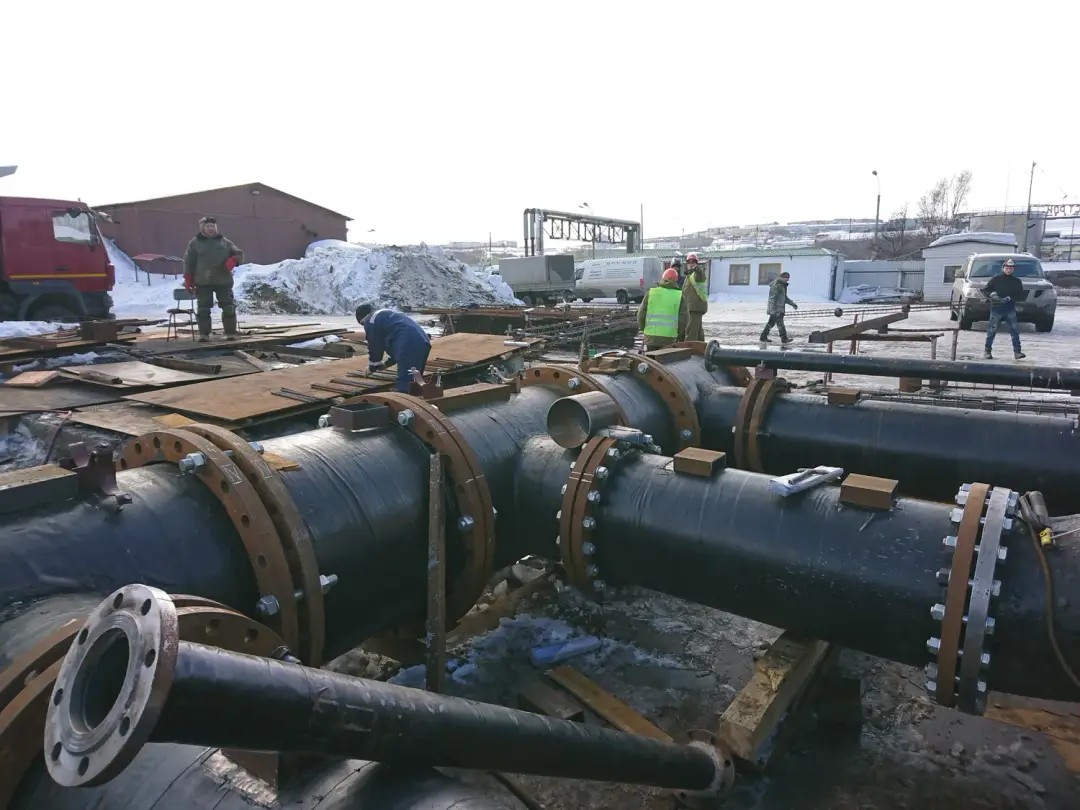

Подготовка конструкций на берегу

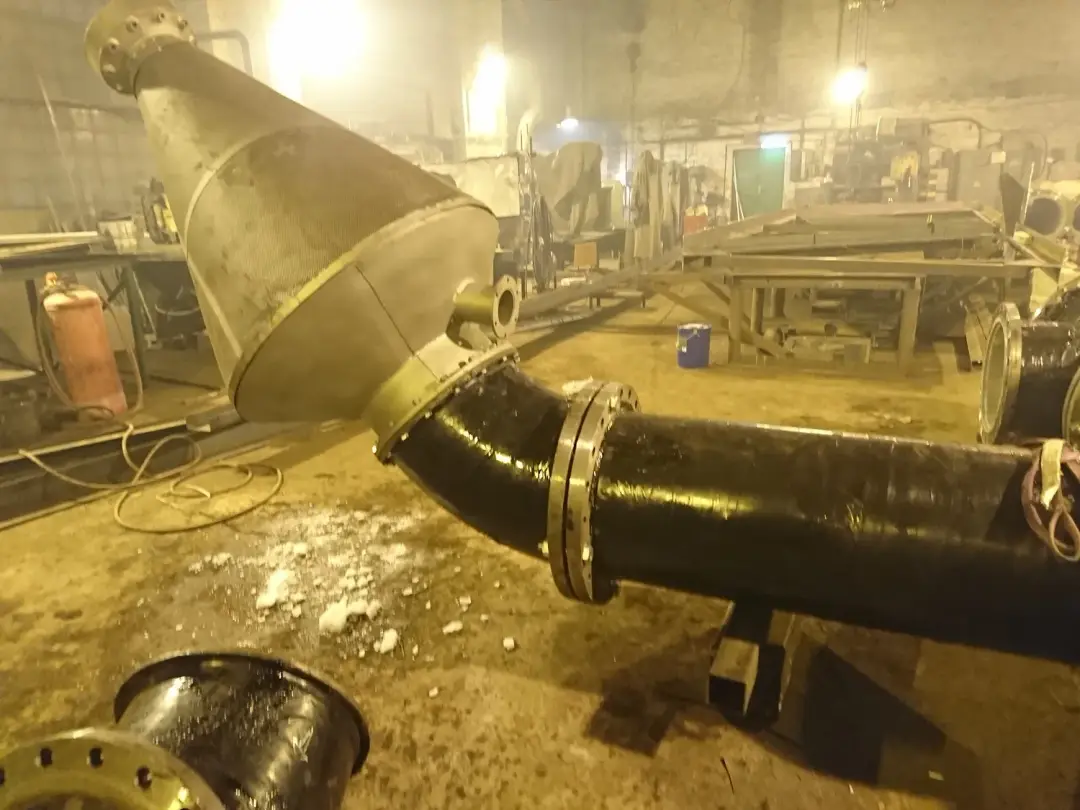

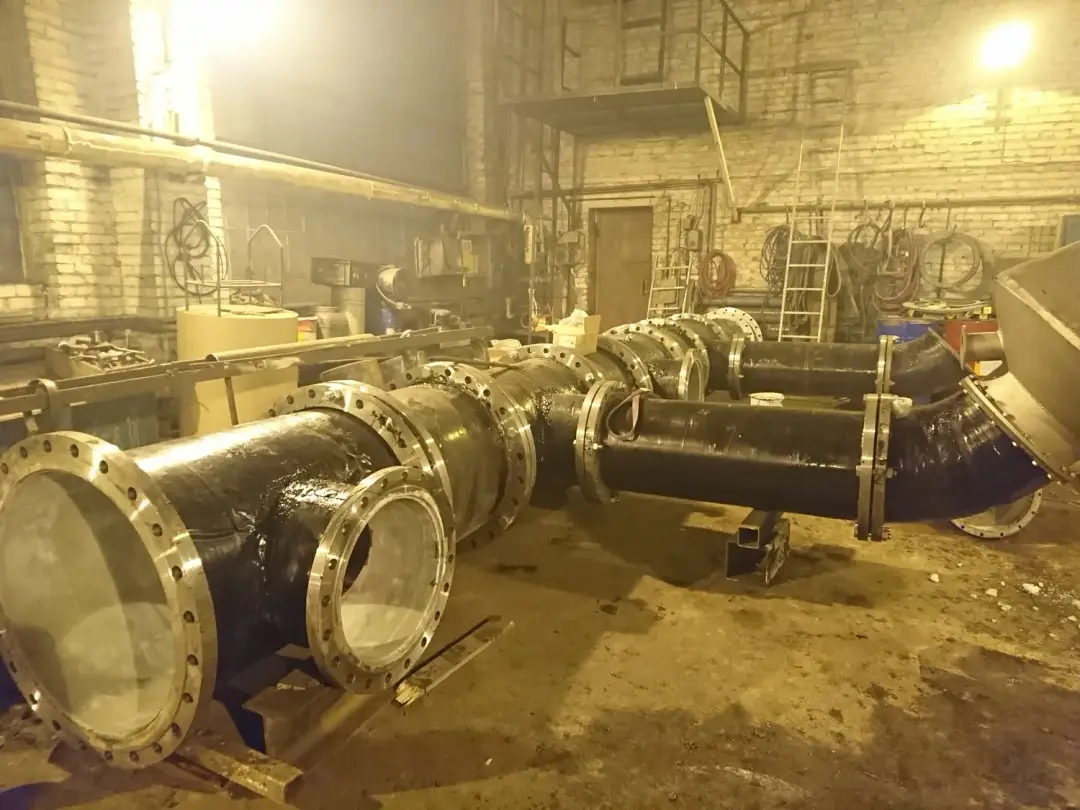

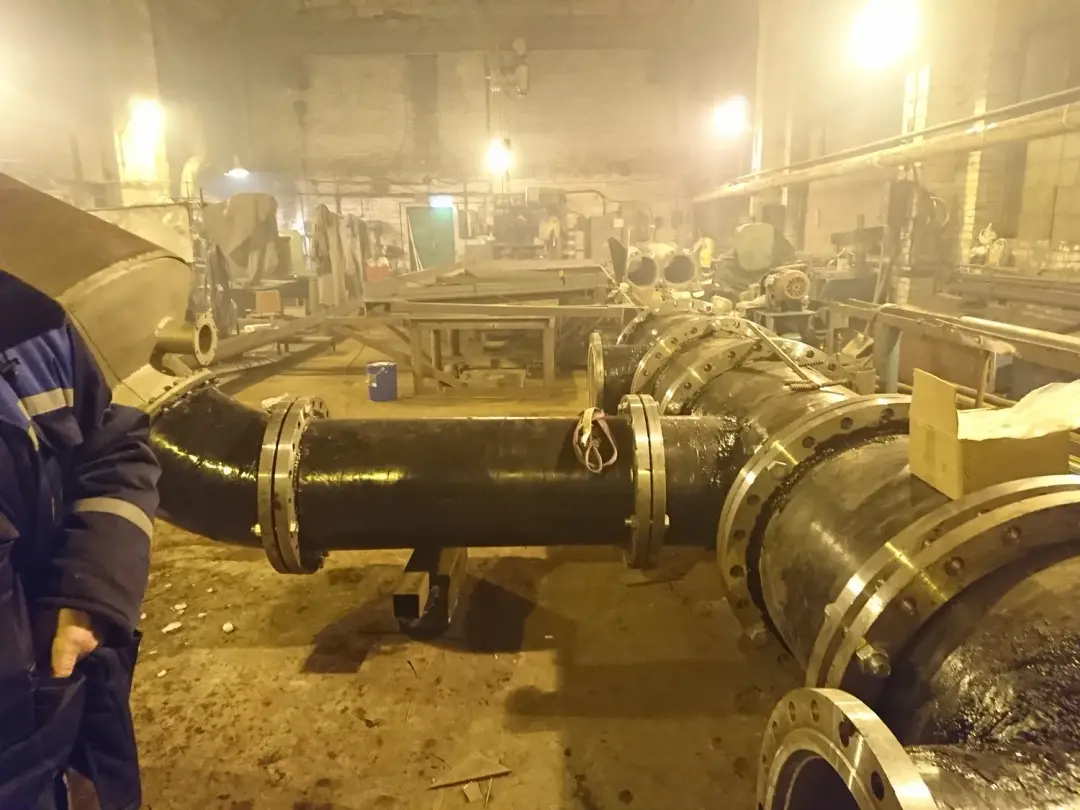

Оголовок и секции трубопровода собрали заранее — частично в цеху, частично на берегу озера. Каждый узел проверили до спуска: исправлять что-то под водой в разы дольше и дороже, чем на суше.
- 2
Обустройство майны и тепляка

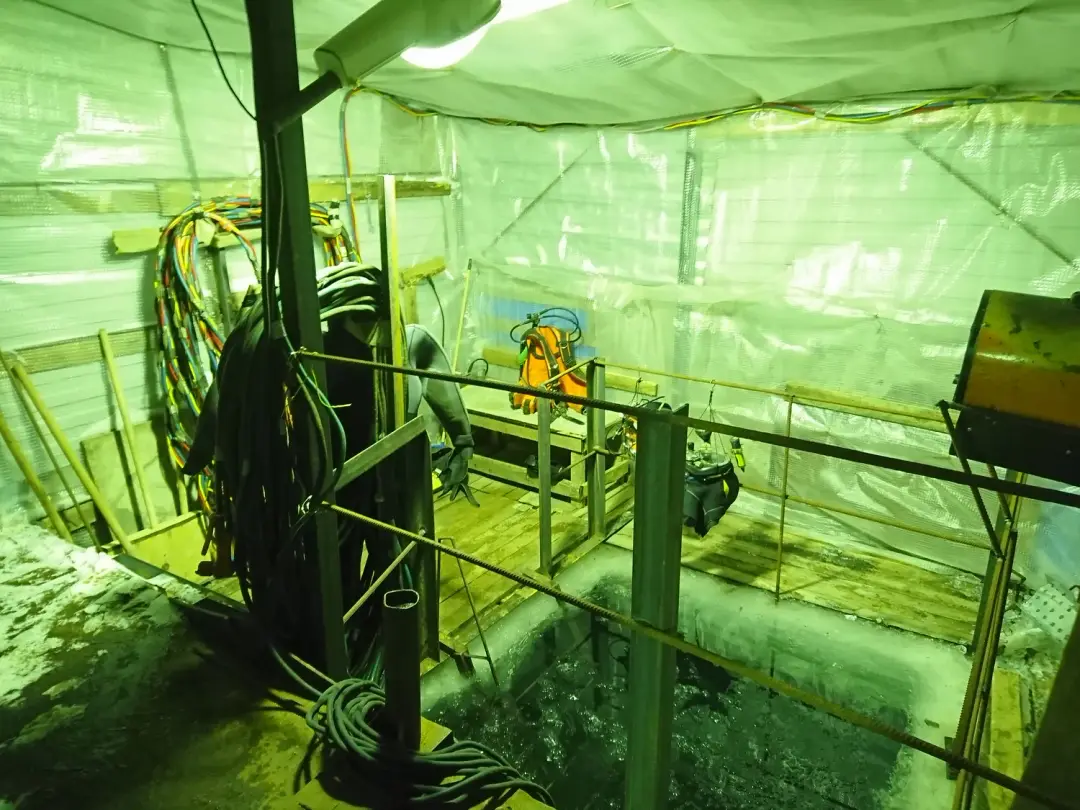

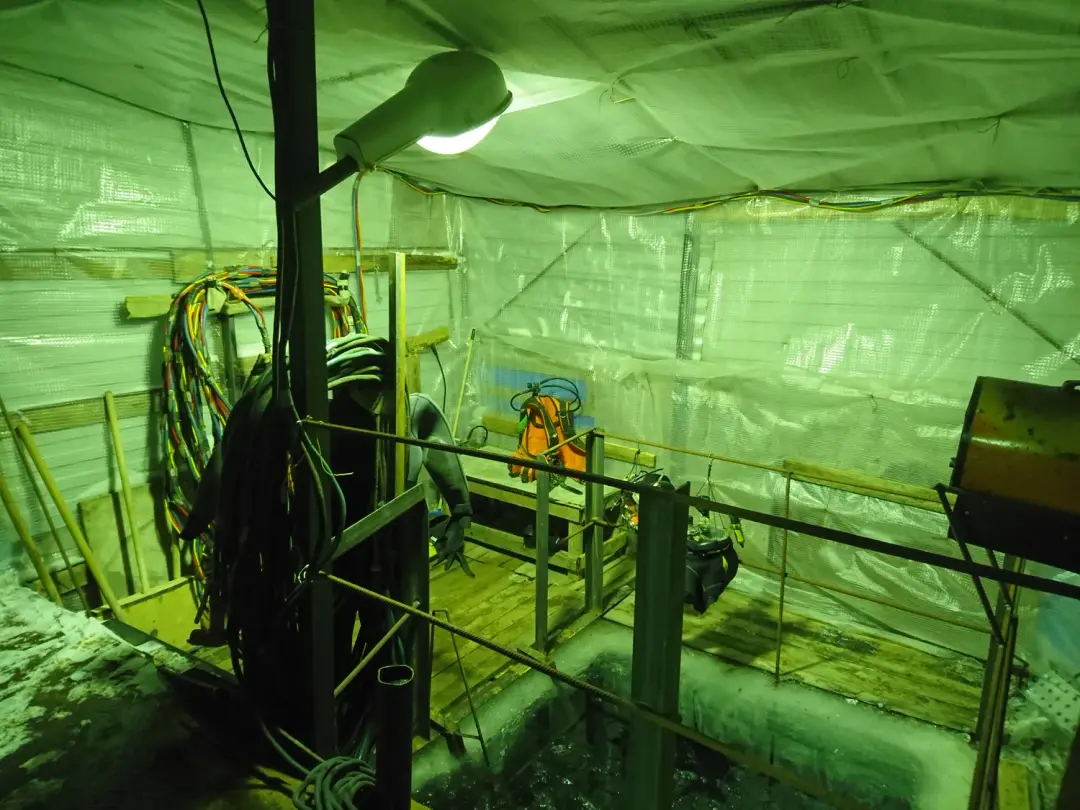

Во льду вырезали майну — спусковую прорубь, а над ней возвели тепляк: утеплённое укрытие, внутри которого разместились спусковая площадка, снаряжение и пост управления спусками. Тепляк защищает водолазов и оборудование от мороза и не даёт майне затянуться льдом.
- 3
Обследование дна
Перед монтажом водолазы обследовали дно в точке установки и убедились, что основание готово принять конструкцию.
- 4
Спуск и позиционирование оголовка

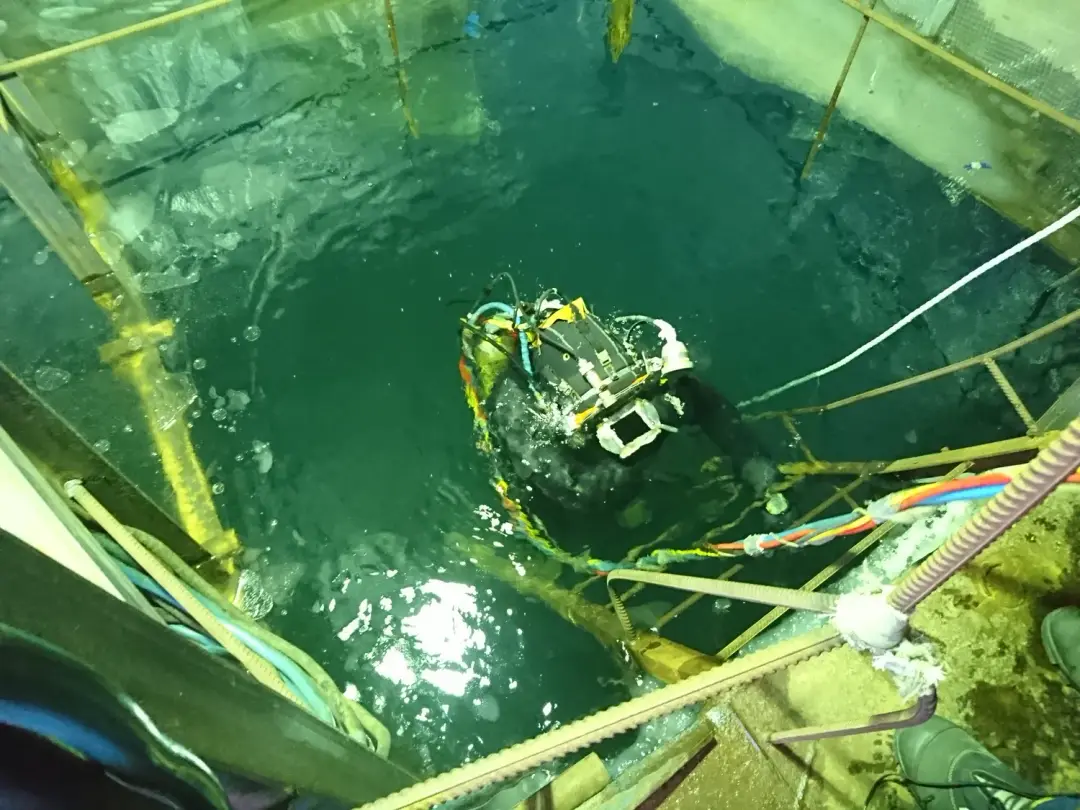

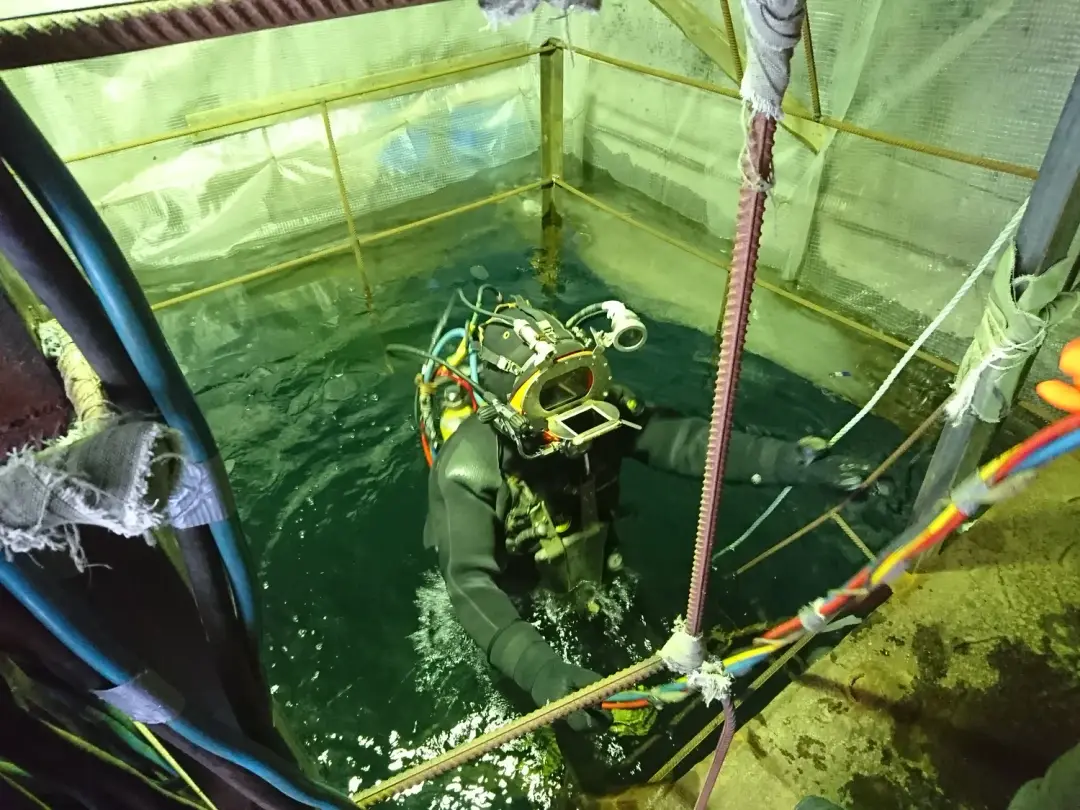

Оголовок опустили через майну и с помощью водолазов позиционировали на проектной отметке. Каждое перемещение конструкции оператор контролировал по подводной видеосвязи: видел картинку в реальном времени и координировал работу водолазов.
- 5
Крепление и стыковка с трубопроводом
Водолазы закрепили оголовок на дне и состыковали его с трубопроводом. Соединение проверили и зафиксировали на подводное видео.
- 6
Сдача работ
Заказчику передан комплект документации с фото- и видеофиксацией всех этапов монтажа.
Результат
Новый водозаборный оголовок установлен и состыкован с трубопроводом в проектном положении — без ожидания летнего сезона и без привлечения плавсредств. Проект не потерял месяцы на паузу до открытой воды.
- Водолазная станция с опытом ледовых работ и водообогреваемым снаряжением — холод не сокращает время работы водолаза под водой.
- Подводный видеоконтроль каждого этапа монтажа.
- Собственный транспорт и оборудование — станция развёрнута на удалённом объекте без субподряда.
